Konstruktion / Finlands nationella överföringsnät för metangas

Finlands nationella överföringsnät för metangas

Vi upprätthåller och utvecklar överföringsnätet för metangas i Finland för att svara mot våra kunders föränderliga behov. Vårt system möjliggör utöver överföring och leverans av konventionell naturgas och kondenserad naturgas också överföring och leverans av inhemsk förädlad biogas samt e-metan till kunder.

Vårt gassystem är kopplat till ett centraleuropeiskt system som möjliggör fysisk överföring av gas över hela Europa. Dessutom är två LNG-terminaler, terminalerna i Fredrikshamn och Ingå, redan nu anslutna till vårt nät. Vid terminalerna finns det förutsättningar att utöver sköta importen också leverera flytande gas som bränsle för fartygstrafiken.

Vi utvecklar gasöverföringsnätet utifrån våra kunders förändrade behov och önskar en aktiv dialog med marknadsaktörerna för att våra överföringsnät och tjänster ska utvecklas i den riktning våra kunder önskar.

Hur beaktas markägarna under byggandet?

Vi säkerställer att markägare och kommuner under planeringsprocessen får flera tillfällen att fråga, diskutera och framföra sina åsikter. Vi vill att markägare, kommuner och andra intressentgrupper längs linjen ska bli hörda och få en klar uppfattning om vad projektet innebär i praktiken.

Hur tar man hand om säkerheten?

Vårt mål är att vår verksamhet inte ska orsaka markägare, kunder, underhållspartner, personal eller miljön skada. I Finland har särskild
uppmärksamhet fästs vid säkerheten vid gasöverföring under hela dess användningshistoria, och förebyggande underhåll spelar en viktig roll i säkerheten.

När fattas beslut om sträckningen?

Gasledningens sträckning planeras med beaktande av befintlig information om områdets användning och omgivning. Under planeringen av sträckningen görs behövliga tekniska utredningar och naturkartläggningar inom området för planeringen av sträckningen, utifrån vilka sträckningen vid behov preciseras. Under planeringen av sträckningen diskuteras också med kommunerna, markägarna och andra intressentgrupper i området och deras respons på sträckningen hörs. Den slutliga sträckningen fastställs på basis av mottagen respons, miljöutredningar och teknisk planering.

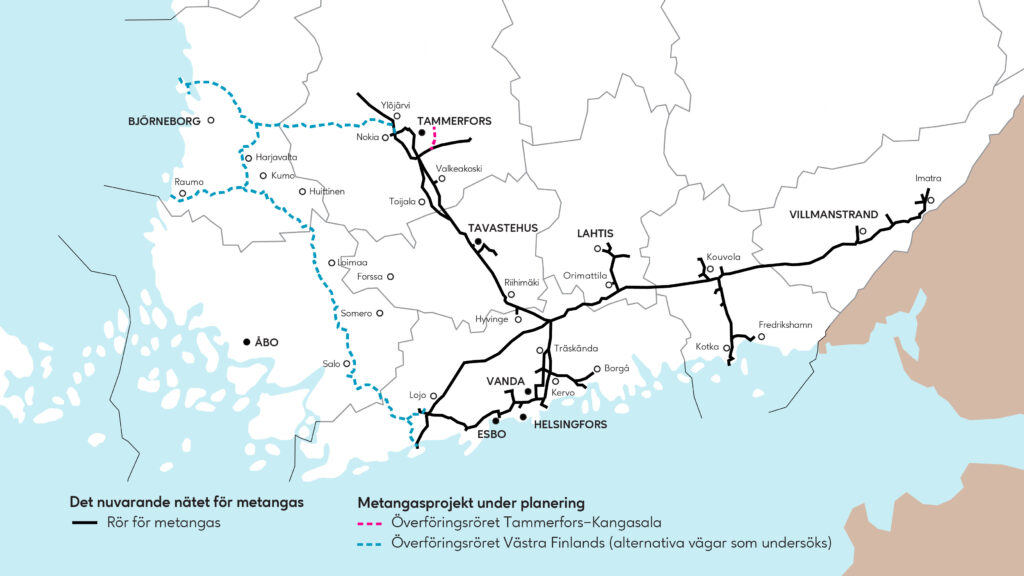

Överföringsröret Tammerfors–Kangasala

Gasrörsledningens dragning har preliminärt planerats, och enligt den nuvarande ruttplanen går ledningen så som kartan visar.

Överföringsröret Västra Finland

Gasgrid utreder en utvidgning av det nationella naturgasöverföringsnätet till västra Finland, till Satakunta-området. Den planerade nya rörledningen går antingen via Tammerfors i riktningen Björneborg–Raumo eller alternativt från Ingå i riktningen Björneborg–Raumo. Rörets sträckning preciseras när gasanvändarnas behov i området har kartlagts. Läs mer.

Hur beaktas konsekvenserna för miljön?

Gasledningens inverkan på miljön bedöms innan den slutliga sträckningen väljs och byggnadsarbetena inleds. Förfarandet vid miljökonsekvensbedömning (MKB) ska enligt lagstiftningen genomföras i fråga om rör som är avsedda för transport av gas och vars diameter är över DN 800 millimeter och längd över 40 kilometer eller om projektet bedöms medföra betydande miljökonsekvenser som kan jämställas med MKB-projekt. I MKB-förfarandet genomförs omfattande utredningar om projektets konsekvenser för miljön samt beaktas intressentgruppernas respons. I mindre projekt där det egentliga MKB-förfarandet inte genomförs genomför vi en miljöutredning och behövliga naturkartläggningar i området kring gasledningen. Dessutom informerar vi myndigheterna om projekten och diskuterar deras konsekvenser för miljön.

Hur genomförs anskaffningen av mark för gasledningen?

De markområden som behövs för byggandet av naturgasledningen anskaffas genom inlösningsförfarande. Innan inlösningstillstånd söks ska centrala intressentgrupper, såsom kommuner och landskapsförbund, höras. Markägarnas synpunkter samlas in vid särskilda möten med markägarna.
Utifrån denna respons färdigställs den optimala sträckningen för gasledningen. När ruttplaneringen är färdig ordnas hörandemöten enligt inlösningslagen. Vid dessa möten kan markägarna ge sitt utlåtande. Utlåtanden från andra intressentgrupper samlas in genom ett separat utlåtandeförfarande. Gasgrid svarar på samtliga utlåtanden. Tillstånd till inlösning och förhandsbesittningstagande beviljas av statsrådet, men i fall som är ringa med tanke på ett enskilt intresse kan tillstånd beviljas också av Lantmäteriverket.

Inlösningsförrättning

Inlösningsförrättning är en fastighetsförrättning som baserar sig på inlösningstillstånd och inlösningslagen. Lantmäteribyrån svarar för inledandet av förrättningen. Förrättningen verkställs av inlösningskommissionen, som består av en förrättningsingenjör samt två av kommunens gode män. Information om inledandet av en förrättning ges i enlighet med bestämmelsernaom fastighetsförrättningar.

Områden som ska lösas in

Gasgrid löser in med äganderätt de områden som behövs för ventilstationer, tryckreduceringsstationer, kompressorstationer och länkstationer. De vägrätter som behövs för tillträde till dessa områden och till naturgasledningen skaffas. I fråga om rörledning och anodfält inlöses ett permanent nyttjanderättsområde.

Förhandsbesittningstagande av markområden

För att byggandet ska kunna påbörjas inleds inlösningsförrättningen med ett förhandsbesittningstagande som baserar sig på ett tillstånd som myndigheten har beviljat. Vid syn som hålls i samband med besittningstagande definieras, fastställs och förtecknas den egendom som tas i besittning. Inlösningskommissionen fastställer förskottsersättningen på basis av en ungefärlig uppskattning, om det har yrkats. Grunderna för bestämmande av ersättningen anges i inlösningslagen. Byggandet kan inledas när beslutet om förhandsbesittningstagande har meddelats och ersättningarna har betalats.

Slutliga ersättningar

När byggnadsarbetena har slutförts fortsätter inlösningsförrättningen med bestämmandet av de slutliga ersättningarna. Över egendom som inlöses uppgörs en karta och beskrivning. Inlösningskommissionen fastställer full ersättning för egendom samt för olägenheter och skador som orsakats i enlighetmed inlösningslagen. Om man inte är nöjd med förrättningen, kan besvär över besluten anföras hos tingsrätten.

Skador under byggnadsarbetet

Skador som inträffat under byggnadsarbetet registreras och avsikten är att ersätta dem i samband med arbetet. Om markägaren inte kan nås eller ersättningen av någon annan orsak inte betalas, kan sakägaren framställa sitt ersättningsyrkande vid den slutliga inlösningsförrättningen.

När väljs leverantörer och tjänsteleverantörer ut för projekten?

Det blir aktuellt att komma överens om partnerskap angående planering och byggande av nätet samt om utrustningsleveranser och konsultation angående nätet enligt följande:


Teknisk planering och konsultation: 2025–2026
Huvudanordningar: 2026
Huvudentreprenader: 2026
Övriga tekniska tjänster, anordningar och material: 2026


Vi tar redan nu gärna emot information om olika samarbetsmöjligheter. Vi ber leverantörer som är intresserade av samarbetsmöjligheter kontakta Gasgrids upphandling på adressen procurement@gasgrid.fi.

Anna reitistä palautetta

Pyydämme palautetta kaasun siirtoverkon reitistä!

Metaanikaasun siirtoverkon uusien rakennushankkeiden ympäristövaikutusten arviointimenettelyt ja tekninen suunnittelu ovat käynnissä. Keräämme putkireitin suunnitteluun liittyen palautetta maanalaisen vetyputken alustavasta linjauksesta, ja tietoja huomioitavista kohteista linjauksen varrella.

Kysely on auki koko hankekehityksen ajan. Pyydämme antamaan palautetta kuitenkin mahdollisimman aikaisessa vaiheessa, koska siten se voidaan huomioida suunnittelussa paremmin.

Reittilinjauksen alueen kiinteistönomistajille järjestetään tilaisuuksia, joissa esitellään hanketta tarkemmin ja tarjotaan mahdollisuus antaa palautetta paikan päällä. Tilaisuuksiin kutsutaan henkilökohtaisilla kutsukirjeillä. Lisäksi ympäristövaikutusten arviointimenettelyn (YVA) aikana tullaan järjestämään
kaikille avoimia yleisötilaisuuksia, joista tiedotetaan erikseen mm. paikallislehdissä.

Palautetta voi jättää ja reittilinjausta tarkastella karttasovelluksessa.(Siirryt ulkoiseen palveluun.)

Reittilinjaukseen ja ympäristövaikutusten arviointimenettelyihin liittyen voi olla yhteydessä myös sähköpostitse osoitteeseen maankaytto@gasgrid.fi.

Information om cookies
Gasgrid

Denna webbplats använder cookies för att förbättra användarupplevelsen.

En cookie är en liten textfil som lagras tillfälligt på användarens hårddisk. Cookies används på nästan alla webbplatser, och webbplatser kanske inte fungerar korrekt utan cookies.

Nödvändiga cookies

Nödvändiga cookies är relaterade till webbplatsens grundläggande funktionalitet, och webbplatsen kanske inte fungerar ordentligt utan dem. Till exempel används cookies för att komma ihåg språkvalet och svaret på denna cookieförfrågan. Alla cookies kan inaktiveras via en webbläsare, och till exempel blockerar olika plugins för appblockering också vissa cookies.

Analytik

Analytiska cookies används för att samla in anonyma webbplatsanvändningsdata. Cookien gör det möjligt att spåra användarens rörelser mellan olika besökstillfällen, men inte till att identifiera en enskild användare.

Vi använder Google Analytics för att analysera och spåra användningen av våra onlinetjänster. Användningsdata samlas in via cookies, men uppgifterna behandlas eller lagras inte på ett sådant sätt att en enskild användares användning kan spåras.

Informationen används för att förbättra användarupplevelsen på vår webbplats och för att spåra antalet besökare på webbplatsen.
